Geriatria
„Dostosowanie SPWSZ do potrzeb szybko rosnącej populacji osób starszych - zwiększenie liczby łóżek w Oddziale Geriatrii i Przewlekle Chorych”
Projekt współfinansowany ze środków Unii Europejskiej w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego oraz z budżetu państwa. Działanie 9.1 Infrastruktura zdrowia.
Przedmiot projektu:
Przebudowa pomieszczeń na I piętrze budynku A oraz w obrębie klatek schodowych, modernizacja dwóch klatek schodowych oraz dwóch dźwigów
szpitalnych, modernizacja łącznika do budynków C i M, wraz z pomieszczeniami towarzyszącymi na potrzeby Oddziału Geriatrii i Przewlekle Chorych;
zakup niezbędnego wyposażenia oraz aparatury i sprzętu medycznego.
Cel projektu:
Zwiększenie dostępności do wysokiej jakości infrastruktury zdrowotnej w zakresie opieki geriatrycznej.
Korzyści dla użytkowników infrastruktury związane z realizacją projektu to przede wszystkim:
- podniesienie jakości i skuteczności świadczeń zdrowotnych w zakresie specjalistycznej opieki nad pacjentem w podeszłym wieku,
- usprawniony dostęp do kompleksowej opieki geriatrycznej, zapewniającej otrzymanie przez pacjenta optymalnej dla niego terapii,
- skrócenie czasu pobytu pacjenta w szpitalu, a także zmniejszenie ryzyka jego powrotu do szpitala,
- poprawa warunków bytowych pacjentów,
- poprawa efektywności organizacji pracy personelu medycznego.
Potrzeba realizacji projektu istniała od wielu lat. Oddział Geriatrii i Przewlekle Chorych znajduje się w budynku „A”, który od bardzo długiego czasu nie podlegał gruntownym remontom. Konieczność modernizacji budynku wynikała z niedostosowania obiektu do obowiązujących wymagań, jakim powinny odpowiadać pod względem fachowym i sanitarnym pomieszczenia i urządzenia szpitala. Ponadto Oddział korzystał z mocno wyeksploatowanego sprzętu i wyposażenia.
Dzięki środkom pozyskanym w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego udało się diametralnie zmienić ten stan rzeczy.
Umowa z Województwem Zachodniopomorskim w ramach RPO WZ 2014-2020 zawarta została 17 grudnia 2017r., niemniej jednak prace projektowe i przygotowawcze rozpoczęły się jeszcze w roku 2015.
Projekt realizowany był etapowo

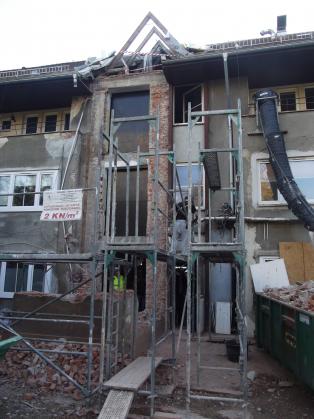

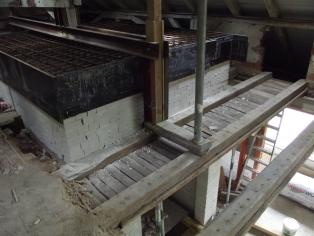

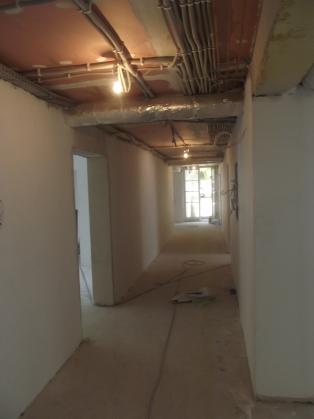

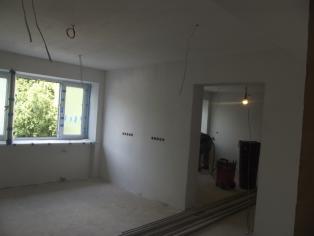

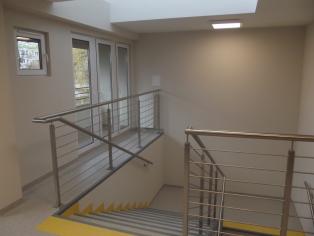

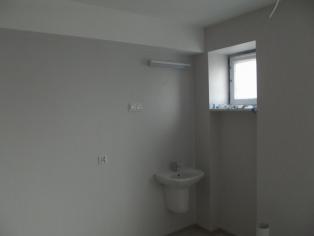

- Pierwszy etap obejmował przebudowę pomieszczeń na I piętrze budynku „A” oraz przebudowę pomieszczeń w sąsiedztwie klatki schodowej na wszystkich kondygnacjach na potrzeby nowego węzła komunikacji pionowej, obejmującego żelbetową klatkę schodową i dźwig szpitalny. W ramach tego etapu zakupione zostało również niezbędne wyposażenie oraz sprzęt medyczny.
- Drugi etap polegał na modernizacji drugiej klatki schodowej, znajdującej się w bezpośrednim sąsiedztwie zmodernizowanego Oddziału Geriatrii i Przewlekle Chorych oraz modernizacji dźwigu, łącznika znajdującego się w bezpośrednim sąsiedztwie zmodernizowanego Oddziału, łączącego budynek „A” z budynkami „C” i „M” (Centrum Diagnostyki Obrazowej) oraz pomieszczeń towarzyszących.

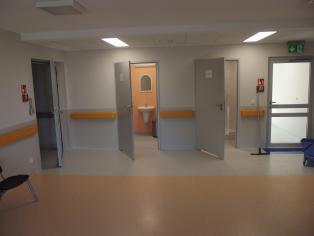

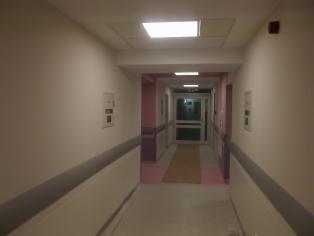

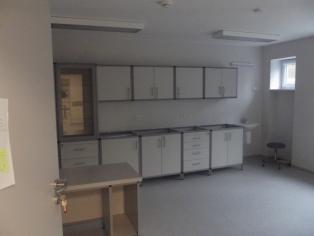

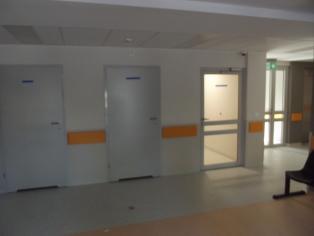

Projekt został zrealizowany i obecnie Oddział spełnia wszystkie wymagania prawne, techniczne (w tym przeciwpożarowe) oraz organizacyjne i jest przystosowany do potrzeb hospitalizacji pacjentów w podeszłym wieku.
Wartość projektu:
- Wartość wydatków ogółem: 12 058 328,33 zł
- Wartość wydatków kwalifikowalnych: 10 440 252,46 zł w tym: środki wspólnotowe: 9 396 227,23 zł
- Budżet państwa: 1 044 025,23 zł
Projekt współfinansowany przez Unię Europejską z Europejskiego Funduszu Rozwoju Regionalnego oraz budżetu państwa w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego 2014-2020.

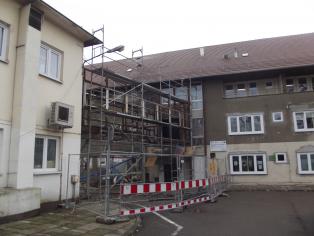

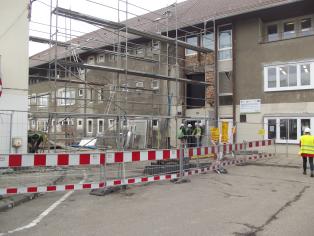

Czerwiec 2018 r.

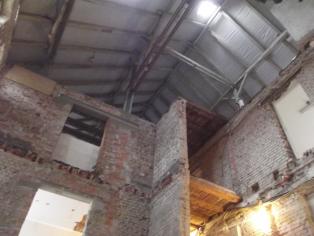

Sierpień 2018 r.

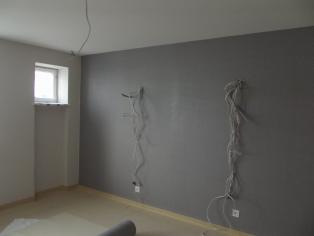

Październik 2018 r.

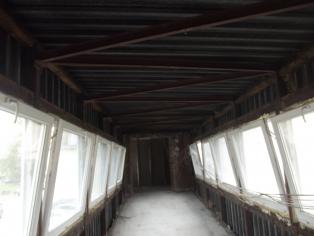

Grudzień 2018 r.

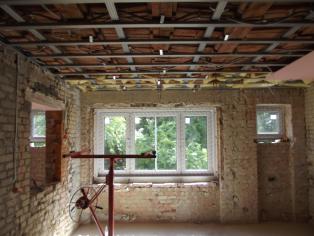

Wrzesień 2019 r.
Październik 2019 r.

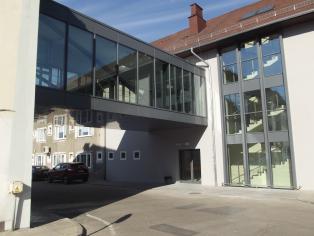

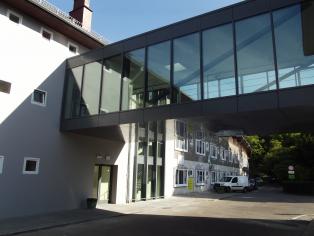

Lipiec 2020 r.
